全球首创 Design System 生成 UI: 从产品到商业化

ProductUgic
Role产品负责人
Year2024

Ugic 上线首月实现 $3162 收入、付费率达到 3.48%,我从 0 到 1 完成了产品与商业化落地。

LLM 驱动,基于 Design System 生成 UI 设计稿

Product Video

背景

2024 年前后,设计稿生成始终存在一个核心问题:生成结果难以与实际产品保持一致。在这一背景下,Ugic 应运而生。Ugic 基于 Figma 内的设计系统生成设计稿,从源头保证界面与产品组件和风格的一致性。在项目中,我负责产品到商业的全链路构建。

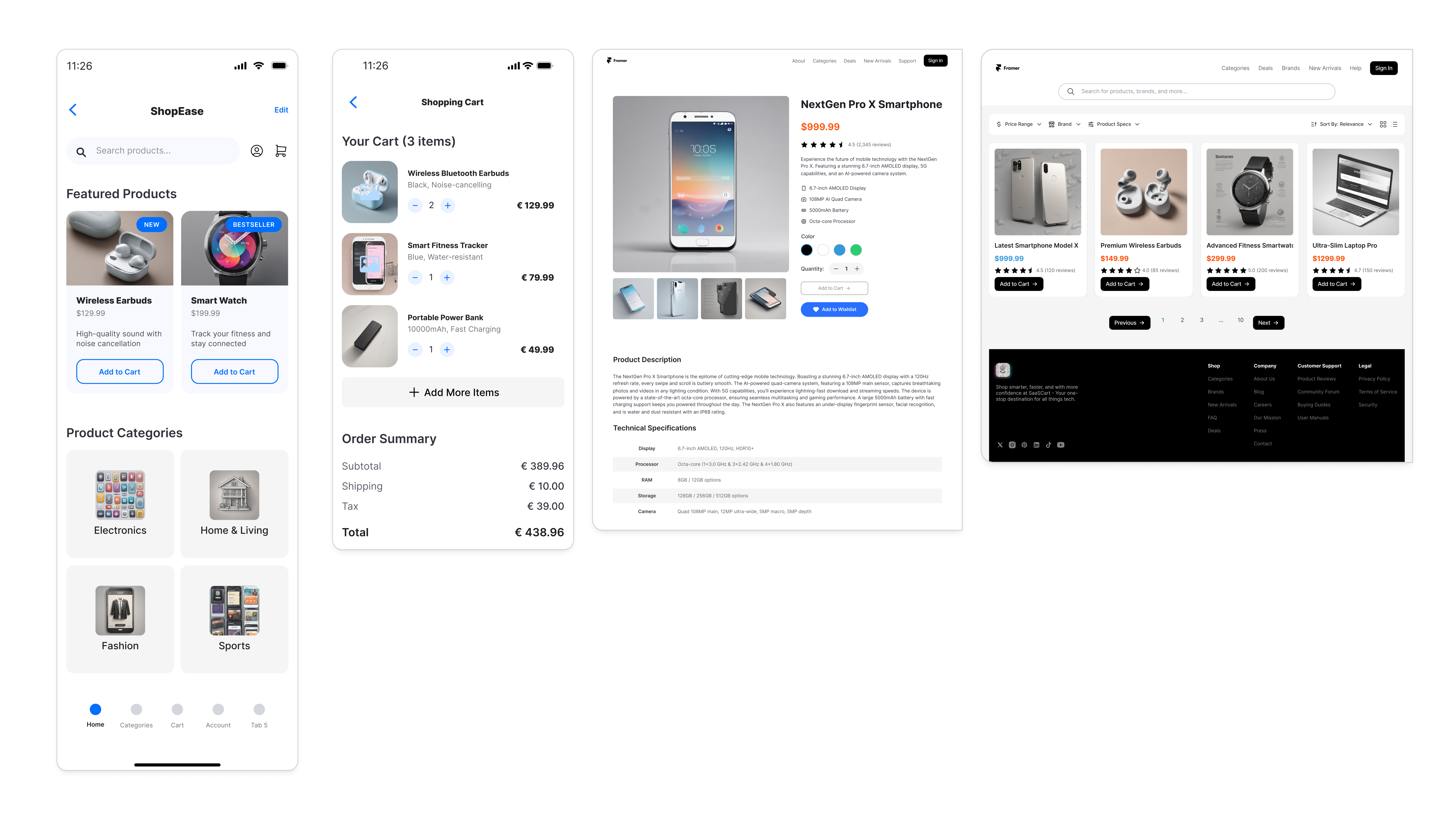

Mobile&Web 生成结果展示

Ugic 生成结果展示

核心界面设计

Ugic 核心界面集合

生成设计稿 Workflow 架构图

架构要点:需求与 Design System 先经模型整理成可核对的页面结构,再按页生成 DSL,工程校验组件与素材后写入 Figma;用分层流水线替代「一次画完整稿」,便于控成本与排错。

优化 Workflow 降低 90% 成本

在能力侧跑通后,我们发现生成一个设计稿要 $1/page。如果产品定价在 $9 美元,要保证不亏的情况下,只能给用户开放 9 个 Drafts 的生成额度。在真实工作中这点额度是不 work 的。对此,我通过优化 workflow 实现了成本优化,最终将成本降低至 $0.1/page

$1/page 生成思路

页面先被拆成多个模块,每个模块单独调一次生成;且每次调用都带着完整组件库上下文。调用次数多、单次上下文又极大,token 很快堆到一页约 $1

$1/page workflow:多模块多次调用且每次全量组件库

$0.1/page 生成思路

把生成粒度提到页面级:先做完页面级整理与组件筛选,再每个页面只调一次生成,且只注入该页真正用到的组件。调用次数与重复上下文一起降下来,单页约 $0.1

$0.1/page workflow:页面级单次调用与按需组件注入

定价策略与成本测算

实现细节

如何提高设计稿中的组件调用率

1. 向生成内容结构的 AI 提供裁剪后的组件库信息
来自 Figma 的原始组件库字段非常多,会占掉大量 token。我们只把组件的 nameid 提供给生成内容结构的 AI,用最少必要信息让它知道「真实组件库里到底有哪些组件」。

2. 要求输出真实的 id 与 name
当生成内容结构的 AI 提出组件需求时,必须写出真实的组件 id 与 name,不能只用「要一个按钮 / 导航栏」这类描述。

3. 生成设计稿的 AI 按需接收组件库信息
生成设计稿的第二个 AI 不会再接收整份组件库。而是会根据第一个 AI 组件清单按需注入。

设计输出中的组件引用率
json
{
  "pages": [
    {
      "sections": [
        { "name": "header" },
        {
          "sectionUI": "The content must match the received information without omissions or fabrications. At least 50 words"
        }
      ],
      "components": [
        { "key": "17:10587", "type": "Button", "nodeType": "COMPONENT" }
      ]
    }
  ]
}

DSL 结构设计

<dsl_spec> 按 Figma nodeType 映射成 AI 与 Canvas 共用的中间 Schema(规避非公开、与前端非一一对应的 Figma 内部表示),并扩展 img / icon 以支持图标注入与按关键词出图。面向落地时,DSL 还包含布局容器(div / childrenLayout)、Design System component、Typography(h1p)等字段约定。下列为规范节选(与原图一致,每条一行 JSON,便于解析)。

text
<dsl_spec>
{"t":"div","n":"name","w":"390","h":"auto|number|fill","r":"border-radius(optional)","f":"background-color(optional, Hex format,)","sw":"border-width(optional)","sf":"border-color(optional)","sd":"box-shadow(optional)","childrenLayout":{"display":"flex","flexDirection":"row|column|row-reverse|column-reverse","justifyContent":"space-between|flex-start|center|flex-end","gap":"integer","alignItems":"flex-start|center|flex-end","padding":"[top, right, bottom, left]"},"children":[{"t":"div","n":"","w":"auto|number|fill","h":"auto|number|fill","childrenLayout":{"display":"","flexDirection":"","justifyContent":"","gap":"","alignItems":"","padding":""}},{"t":"img","w":"number|fill","h":"number|fill","n":"avatar/product image","r":"border-radius(optional)","imgKeywords":"Briefly describe imgKeywords based on the context."},{"t":"icon","w":"number","h":"number","n":"The icon name is obtained from the website https://tabler.io/icons. For example:star"}]}
{"t":"component","key":"original 'key' value in COMPONENTS","n":"component name","w":"auto|number|fill","h":"auto|number|fill","nodeType":"original 'nodeType' value in COMPONENTS","characters":[{"type":"original 'type' value in COMPONENTS","characterValue":"Detailed, demand-matching and meaningful text content"}],"images":[{"type":"original 'type' value in COMPONENTS","imgKeywords":"Briefly describe imgKeywords based on the context."}]}
{"t":"h1|h2|h3|p","cs":"Detailed, demand-matching and meaningful text content","textAlign":"left|right|center(Left is usually used)","w":"auto|number|fill (recommended to use fill or auto.) ","h":"auto|number|fill (recommended to use fill or auto.) ","fw":"font-weight","fs":"font-size","f":"color"}
{"t":"img","w":"number|fill","h":"number|fill","n":"avatar/product image","r":"border-radius(optional)","imgKeywords":"Briefly describe imgKeywords based on the context."}
{"t":"icon","w":"number","h":"number","n":"The icon name is obtained from the website https://tabler.io/icons. For example:star"}
</dsl_spec>

项目管理

项目落地拆解
项目落地拆解:把能力、产品、上线和协作节奏拆成可以推进的实际任务

Ugic 启动文档
项目启动文档:在项目开始阶段对目标、分工和关键问题做统一对齐

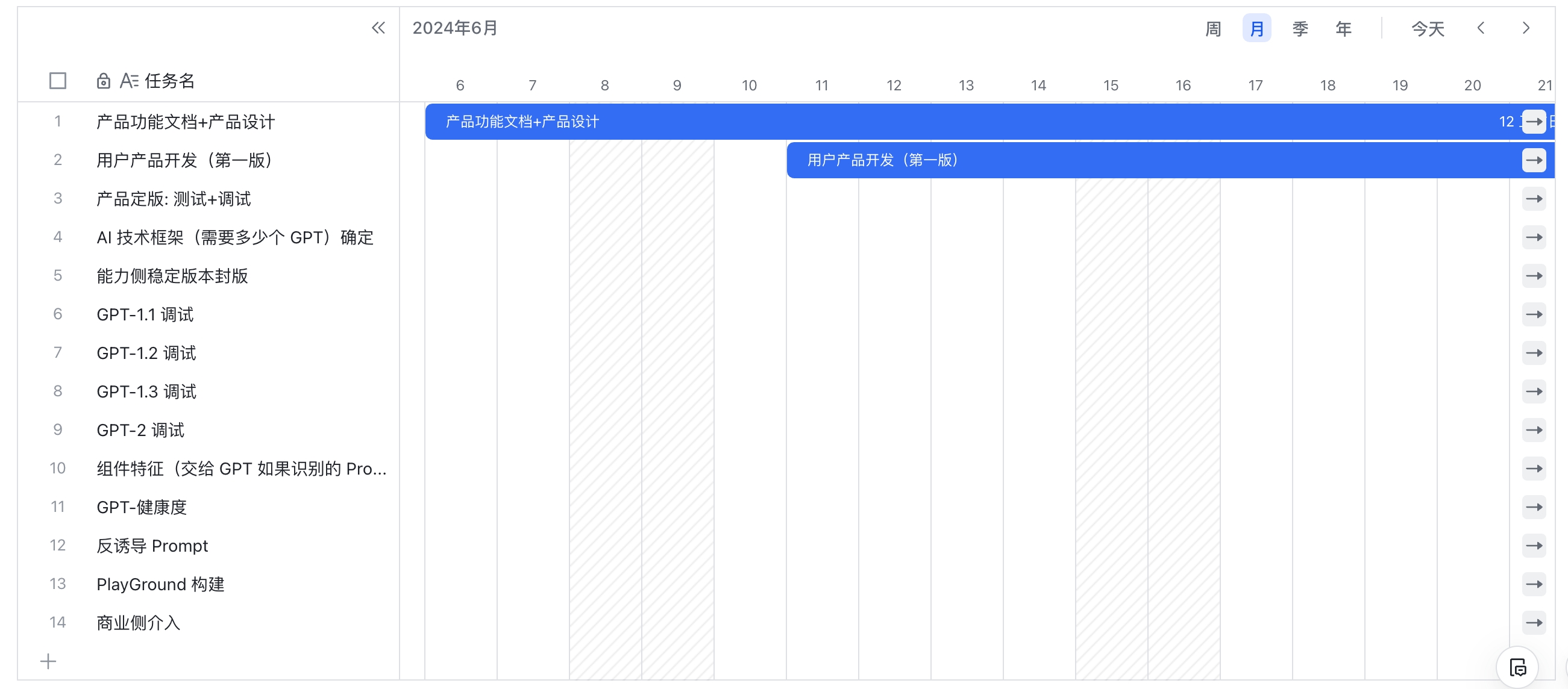

项目管理甘特图 1
甘特图 1:用时间维度管理关键任务与协作节奏

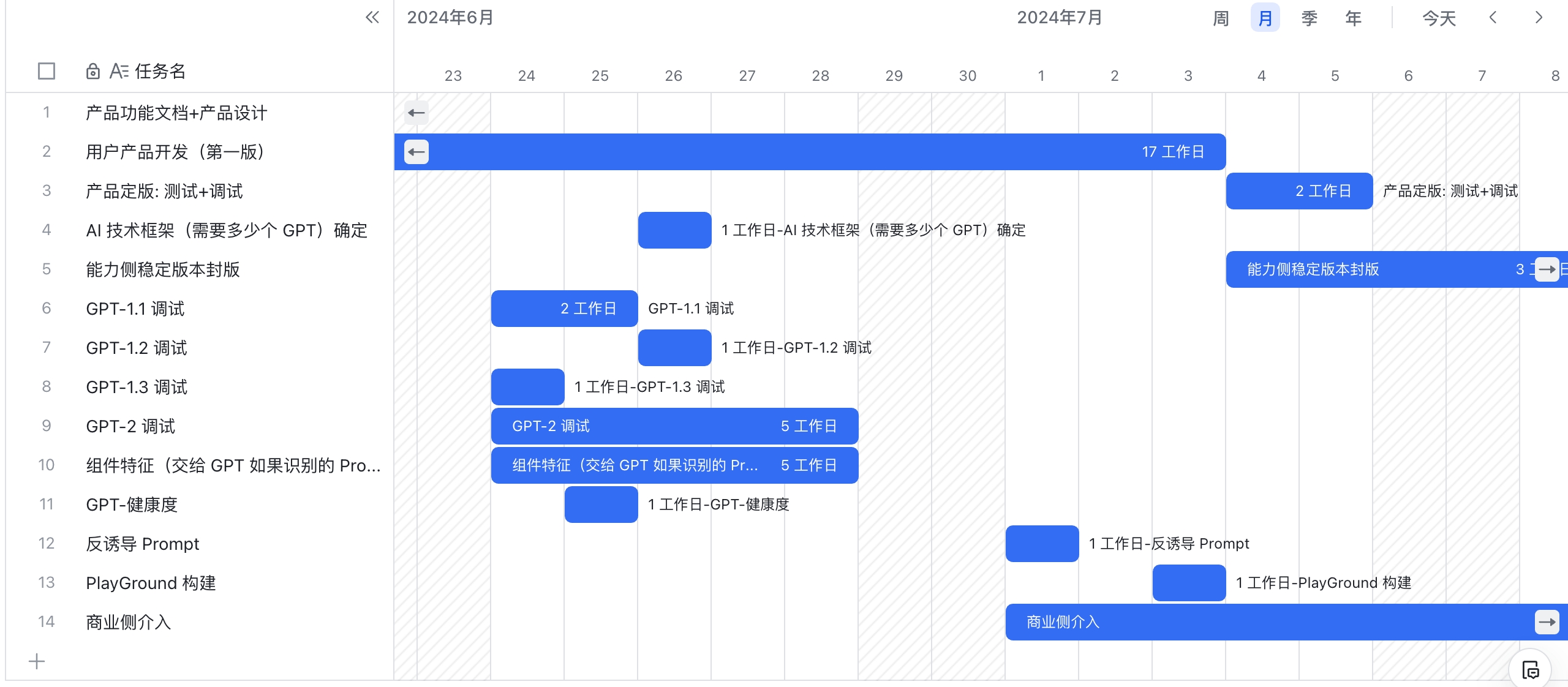

项目管理甘特图 2
甘特图 2:继续细化各阶段任务与依赖关系

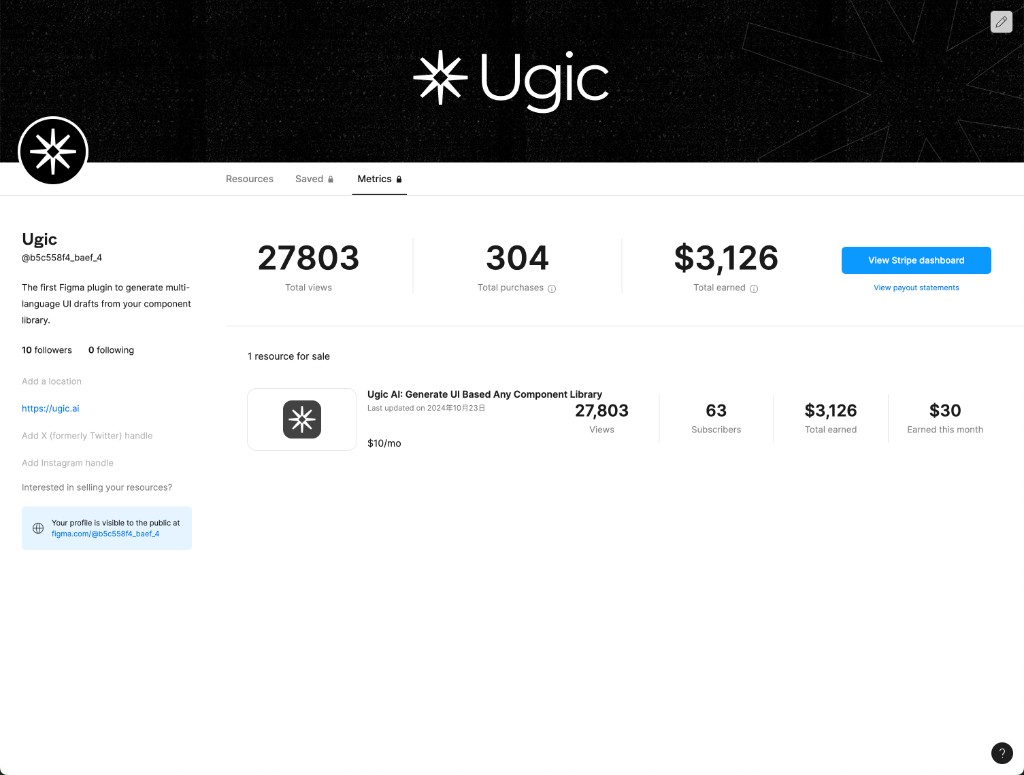

上线后成果

Figma Community 开发者后台:Ugic 插件浏览、购买、订阅与收入 Metrics

上线后用户好评

用户推荐 Ugic 插件相对 Figma AI、一次生成多页设计(社交媒体截图)社交媒体用户好评截图 1社交媒体用户好评截图 2社交媒体用户好评截图 3社交媒体用户好评截图 4社交媒体用户好评截图 5社交媒体用户好评截图 6社交媒体用户好评截图 7

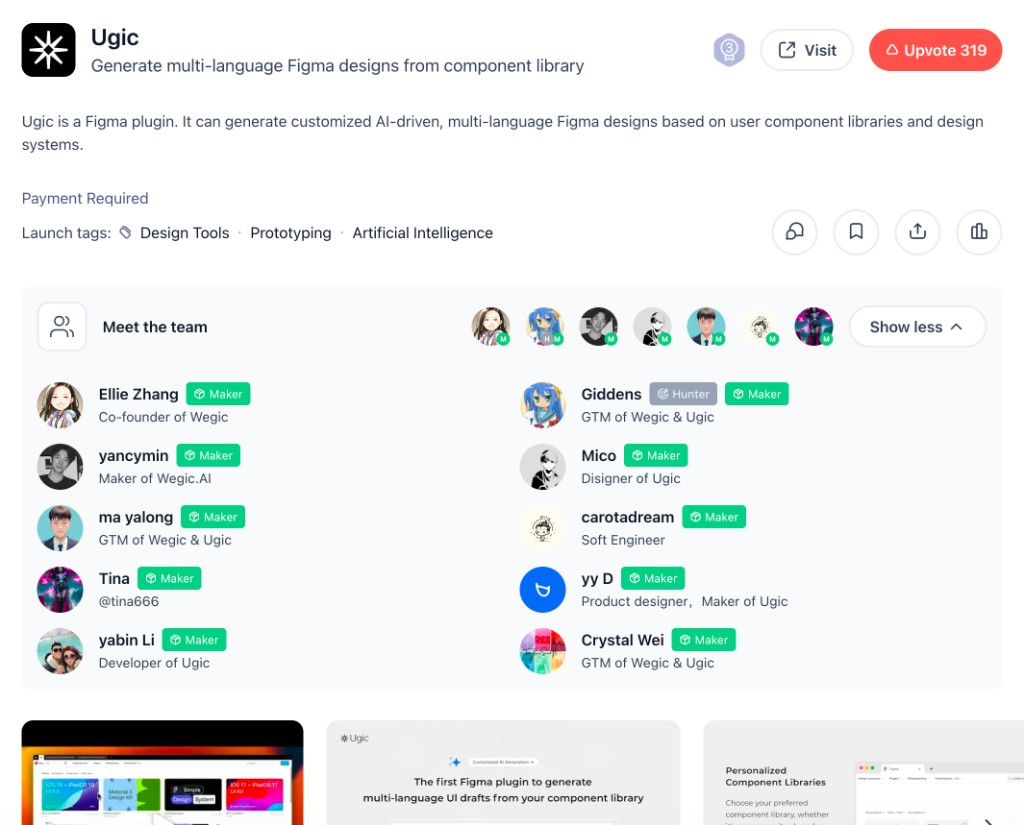

Product Hunt #3

Product Hunt 上的 Ugic 页面:当日榜第 3 名,319 Upvotes

国内外文章与社媒提及
